Диаграмма Ганта в Excel: как создать, настроить и использовать

7 min read Проектный менеджмент Обновлено 21 Dec 2025
Диаграмма Ганта в Excel: создание и советы
Диаграмма Ганта в Excel: создание и советы

Быстрые ссылки

  • Что такое диаграмма Ганта и зачем её использовать?
  • Как создать диаграмму Ганта в Excel
  • Шаблон данных и CSV
  • Альтернативные подходы и когда Гант не подходит
  • Чек‑листы по ролям и критерии приёмки

Краткое содержание

  • Диаграмма Ганта показывает задачи как полосы на временной шкале.
  • В Excel нет готовой функции «Вставить диаграмму Ганта» — используют составную (stacked) гистограмму.
  • Процесс: подготовить данные → вставить составную гистограмму → назначить серии («Start Date» и «Duration») → скрыть серию старта → настроить оси и границы.

Что такое диаграмма Ганта и зачем её использовать

Диаграмма Ганта — инструмент управления проектом, где каждая задача представлена горизонтальной полосой от даты начала до окончания. Это помогает увидеть последовательность работ, перекрытия, критический путь и узкие места.

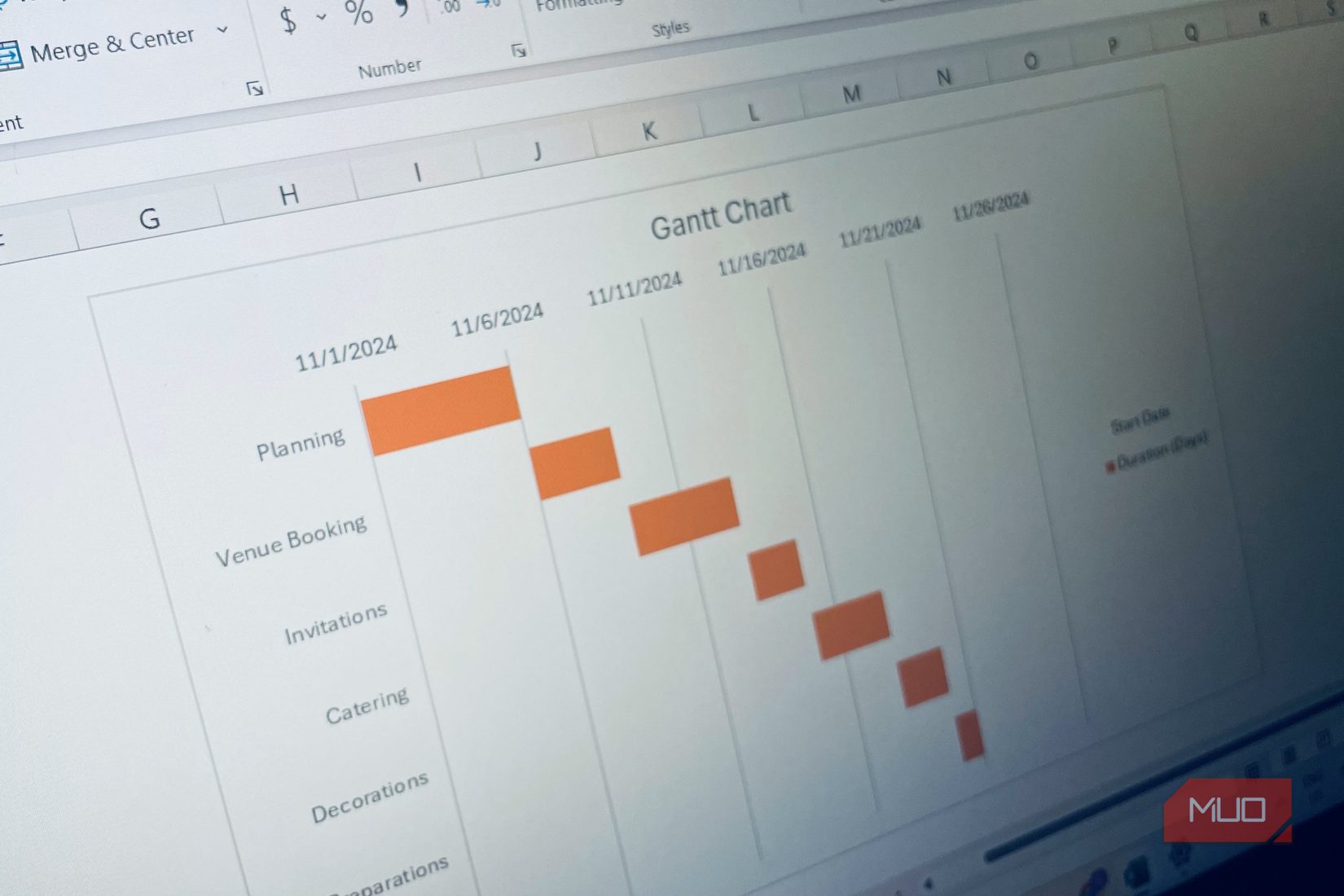

Крупный план диаграммы Ганта в Excel с цветными полосами на временной шкале.

Когда использовать диаграмму Ганта:

  • При планировании сложных проектов с множеством зависимостей.
  • Для контроля сроков и отслеживания прогресса по этапам и важным контрольным точкам.
  • При координации команд, ресурсов и внешних поставщиков.

Важно: диаграмма Ганта удобна для визуализации сроков и перегрузки ресурсов, но не заменяет детализированные расписания задач с зависимостями и оценками рисков.

Как создать диаграмму Ганта в Excel

Ниже — подробный пошаговый процесс, адаптированный для Excel (Windows или Mac). В примере используется небольшая планировка мероприятия.

Подготовьте данные

Создайте простую таблицу с колонками: Задача, Дата начала, Длительность (дней). Даты лучше записывать в формате ДД.MM.ГГГГ для локальной читабельности; Excel по‑прежнему интерпретирует их как даты.

ЗадачаДата началаДлительность (дней)
Planning01.11.20245
Venue Booking06.11.20243
Invitations09.11.20244
Catering13.11.20242
Decorations15.11.20243
Final Preparations18.11.20242
Event Day20.11.20241

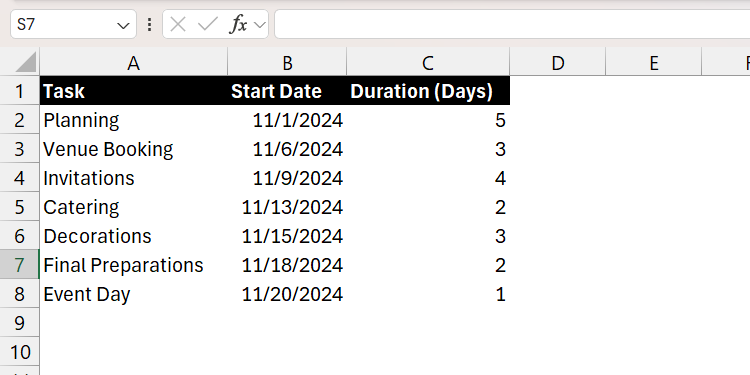

Пример списка задач в Excel с датами начала и длительностью в днях.

Совет: используйте таблицу Excel (Ctrl+T) — так проще добавлять задачи и автоматически обновлять диапазоны диаграммы.

Вставьте составную гистограмму

  1. Выделите любую пустую ячейку.
  2. Перейдите на вкладку Insert (Вставка) и выберите Insert Column or Bar ChartStacked Bar (Составная бары / 2‑D Bar).

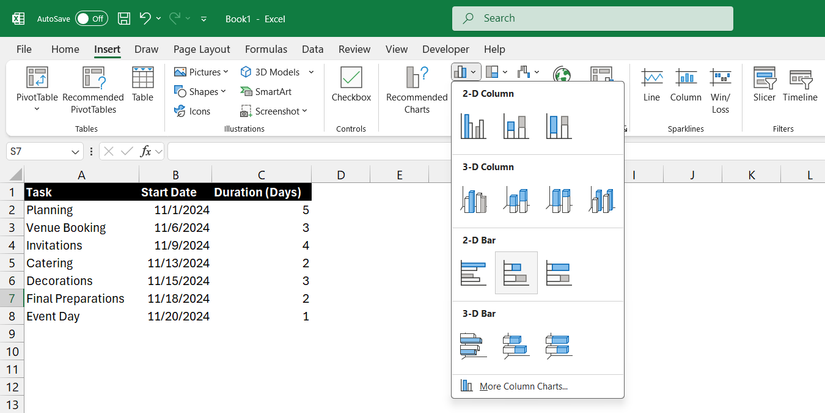

Вставка столбчатой диаграммы в Excel через меню Insert.

Выберите данные для диаграммы

  1. Щёлкните правой кнопкой по пустой диаграмме и выберите Select Data (Выбрать данные).
  2. В секции «Legend Entries (Series)» нажмите Add (Добавить).
  3. В поле Series name укажите заголовок «Дата начала» или кликните на соответствующую ячейку заголовка.
  4. В поле Series values удалите содержимое и затем выделите все значения дат в колонке «Дата начала», нажмите OK.

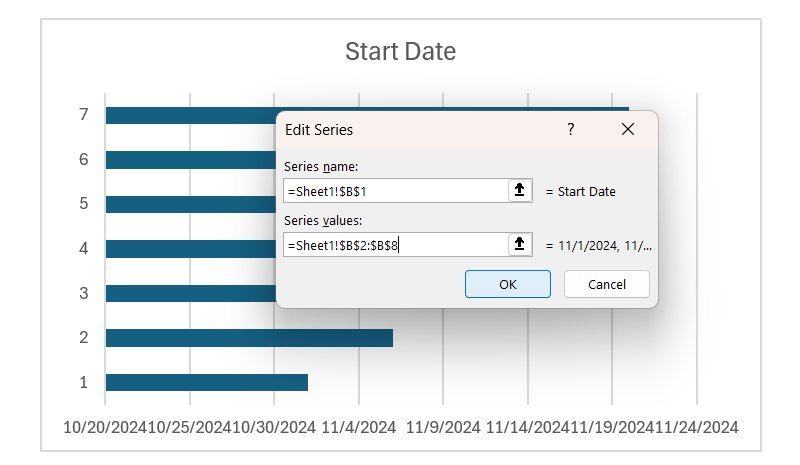

Диалог редактирования серии данных, добавление данных Даты начала в диаграмму.

  1. Повторите добавление серии для «Длительность (дней)».
  2. В секции Horizontal (Category) Axis Labels нажмите Edit и выделите все названия задач.

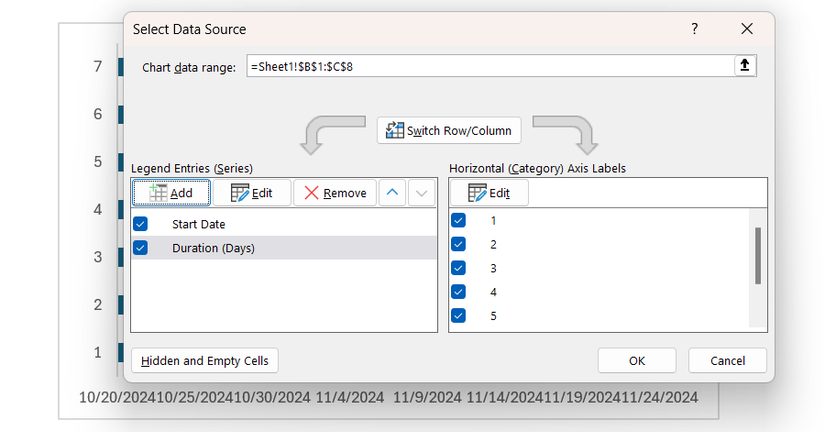

Диалог Select Data Source с заполненными данными, выбор подписей оси.

Если задачи отображаются в обратном порядке (снизу вверх), щёлкните правой кнопкой по вертикальной оси и выберите Format Axis (Формат оси). В панели справа установите флажок «Categories in reverse order» (Категории в обратном порядке).

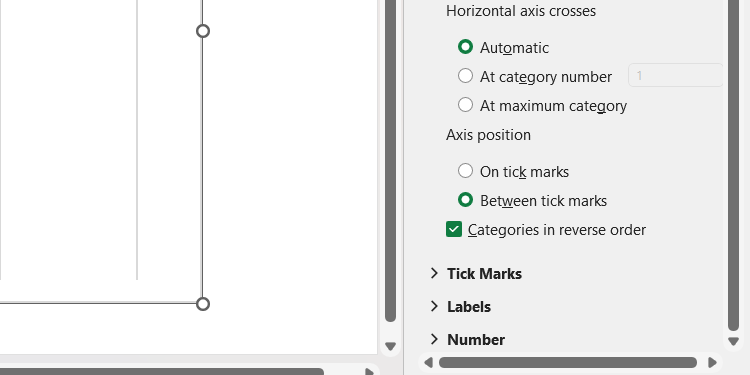

Опция реверса порядка категорий в Format Axis, чтобы выстроить задачи сверху вниз.

Преобразуйте составную гистограмму в диаграмму Ганта

В диаграмме теперь две серии: «Дата начала» показывает смещение слева (пустая часть), а «Длительность» — видимую полосу задачи. Чтобы сделать её похожей на Ганта:

  1. Щёлкните по серии «Дата начала» (обычно это синие полосы слева) → правый клик → Format Data Series (Формат ряда данных).
  2. В панели «Fill & Line» установите No fill (Без заливки) — это скроет «стартовую» серию, оставив только видимые полосы длительности.

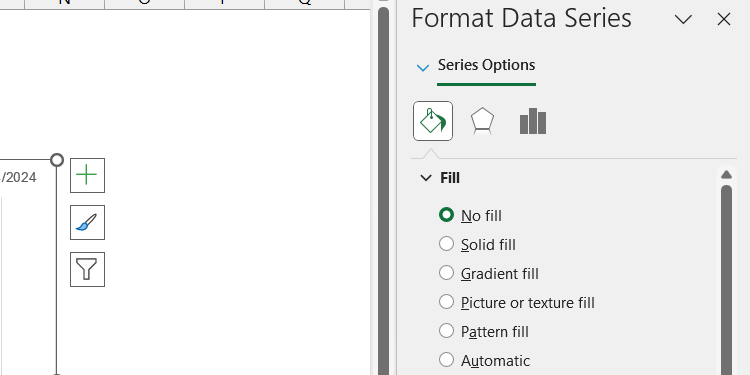

Удаление заливки у серии «Дата начала» в Format Data Series, чтобы скрыть смещение.

После этого диаграмма будет выглядеть как Гант:

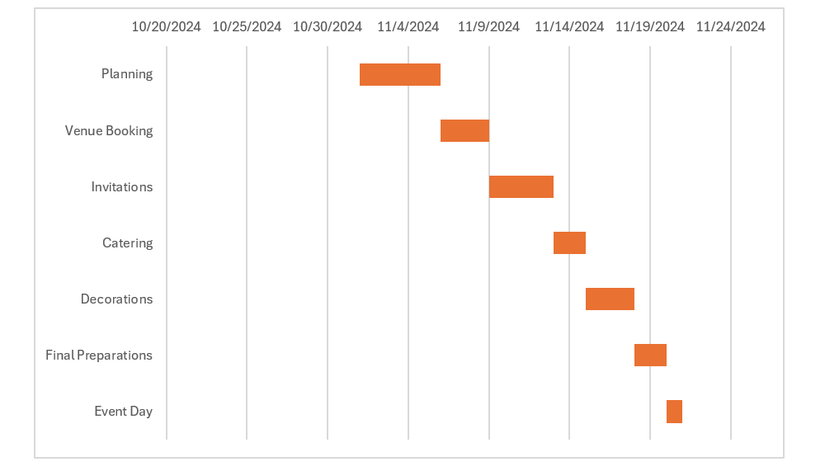

Диаграмма Ганта в Excel с видимыми полосами задач и отступом слева.

Установите минимальные и максимальные границы оси дат

Обычно слева остаётся лишний отступ из‑за автоматических минимальных границ оси. Чтобы убрать его и отобразить шкалу с нужного дня:

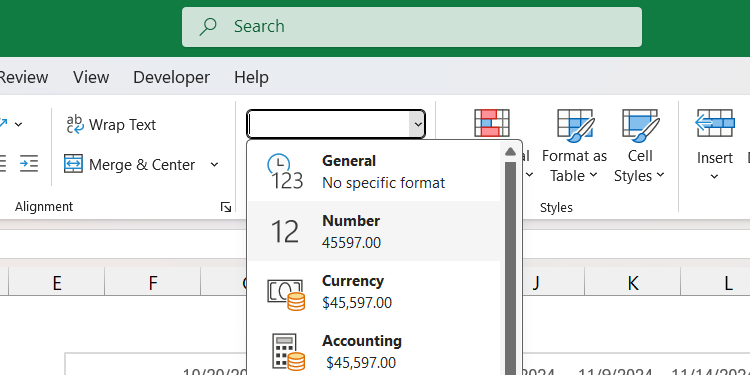

  1. Преобразуйте дату начала (первая дата в таблице) в числовое значение: выделите ячейку с датой, на вкладке Home (Главная) в группе Number (Число) смените формат с «Short Date» на «Number».

Преобразование даты в число в Excel через группу Number на вкладке Home.

  1. Скопируйте полученное число, затем щёлкните по горизонтальной оси диаграммы → Format Axis → в разделе Bounds (Границы) вставьте это число в поле Minimum.

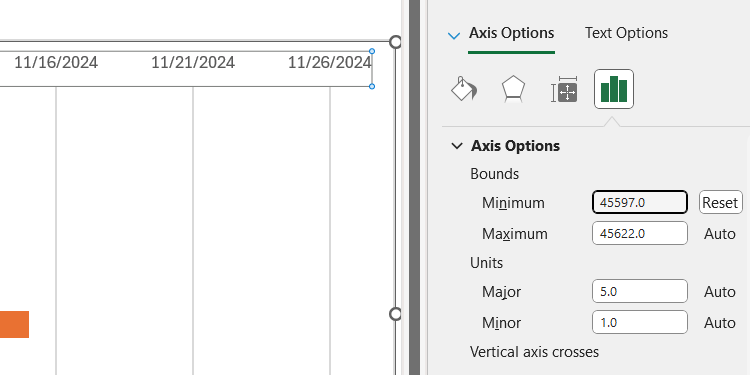

Вставка минимальной границы оси в поле Minimum в Format Axis.

После этого лишний отступ исчезнет, и диаграмма будет показывать шкалу, начиная с выбранной даты.

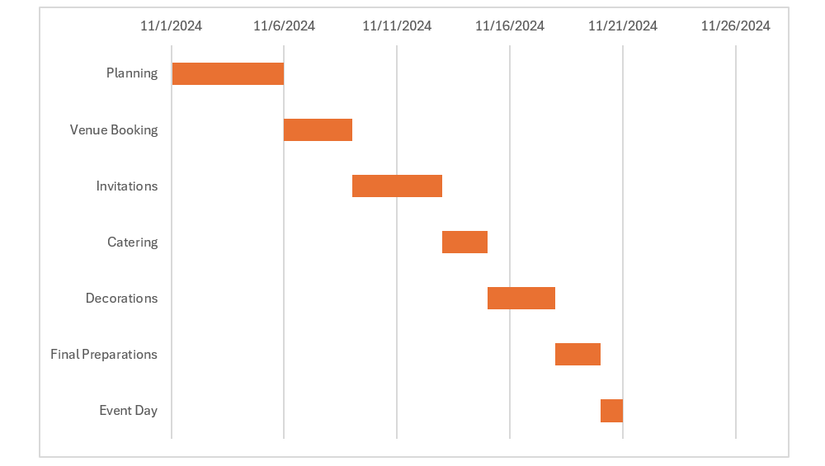

Готовая диаграмма Ганта с аккуратной шкалой дат и форматированными полосами.

Визуальные улучшения и дополнительные настройки

  • Стили: измените цвет полос «Длительность», чтобы подчеркнуть статус (например, серый — запланировано, зелёный — в работе, красный — просрочено).
  • Добавьте подписи данных (Data Labels) для отображения дат окончания или процентов выполнения.
  • Покажите текущую дату с помощью вертикальной линии (добавить серию с одним значением и отформатировать как линию).
  • Используйте условное форматирование в исходной таблице, чтобы подсвечивать просрочки и блокирующие задачи.

Совет: если у вас много задач и диаграмма перегружена, создайте фильтры (по фазам или владельцам) и генерируйте отдельные диаграммы для ключевых заинтересованных лиц.

Шаблон данных и CSV

Ниже — минимально пригодный CSV‑шаблон, который вы можете импортировать в Excel:

Task,Start,Duration
Planning,2024-11-01,5
Venue Booking,2024-11-06,3
Invitations,2024-11-09,4
Catering,2024-11-13,2
Decorations,2024-11-15,3
Final Preparations,2024-11-18,2
Event Day,2024-11-20,1

При импорте убедитесь, что Excel распознал столбец Start как дату; при необходимости примените формат даты.

Альтернативные подходы и когда диаграмма Ганта не подходит

Альтернативы:

  • Специализированные инструменты (MS Project, Smartsheet, Asana, Jira) — когда нужны зависимости, ресурсное планирование и критический путь.
  • Канбан‑доски (Trello, Jira) — когда важнее поток задач и ограничение незавершённой работы (WIP), а не точные сроки.
  • Календарные представления — для задач без длительности, где важна конкретная дата действия.

Когда диаграмма Ганта не подходит:

  • Если задачи короткие (несколько часов) и нужен тайм‑трекинг по минутам.
  • Если проект требует детального ресурсного выравнивания и учёта затрат — лучше использовать ПО с ресурсным учётом.
  • Для высокодинамичных коротких итераций (например, гибкая разработка, спринты) проще использовать доски и бэклоги.

Мини‑методология: быстрый рабочий процесс (5 шагов)

  1. Сформируйте список задач с владельцами и длительностью.
  2. Установите реальные даты начала для ключевых задач/вех.
  3. Создайте диаграмму Ганта в Excel по инструкции выше.
  4. Проверьте на пересечения и узкие места; согласуйте корректировки с командой.
  5. Экспортируйте в PDF/PNG для отчётов и обновляйте диаграмму при изменениях.

Ролевые чек‑листы

Руководитель проекта:

  • Подтвердить контрольные точки и зависимости.
  • Проверить ключевые риски и добавить буферы.
  • Согласовать график с подрядчиками.

Менеджер по ресурсам:

  • Проверить конфликтные ресурсы на пересечения задач.
  • Обновить доступность и перераспределить задания.

Тимлид:

  • Убедиться, что длительности реалистичны.
  • Обновлять статус задач в исходной таблице еженедельно.

Критерии приёмки

  • В диаграмме отображаются все задачи из реестра проекта.
  • Даты начала и длительности соответствуют утверждённому плану.
  • Диаграмма читается: подписи задач видны, масштаб дат корректен.
  • Для заинтересованных сторон экспорт доступен в PDF и/или картинке.

Примеры ошибок и когда подход ломается

  • Неправильный формат даты: Excel не распознаёт даты → полосы смещаются некорректно.
  • Диапазон данных не обновлён: добавленные строки не видны на диаграмме.
  • Слишком много задач: диаграмма становится нечитаемой — требуется агрегация по фазам.

Краткий словарь (1‑строчные определения)

  • Сборная (stacked) гистограмма: тип диаграммы, где серии накладываются друг на друга по горизонтали.
  • Дата начала: календарный день, когда задача планируется начать.
  • Длительность: количество дней между началом и окончанием.
  • Веха: важная контрольная точка, обычно длительность = 0.

Шаблоны и чек‑лист при форматировании (быстрый шпаргалка)

  • Скрыть серию «Дата начала» → Format Data Series → No fill.
  • Поменять порядок задач → Format Axis → Categories in reverse order.
  • Установить минимальную границу оси в число, соответствующее первой дате.
  • Добавить подписи данных для отображения дат окончания или процентов.

Рекомендации по визуалу и доступности

  • Используйте контрастные цвета для разных статусов, но не более 4–5 оттенков для читаемости.
  • Добавьте легенду и подписи осей (Дата, Задача).
  • Для печати используйте высокое разрешение и крупный шрифт для осей.

Заключение

Диаграмма Ганта в Excel — надёжный инструмент для планирования и визуализации сроков, особенно для небольших и средних проектов. Хотя Excel не предлагает готовую опцию «Диаграмма Ганта», метод с составной гистограммой даёт гибкую и быстро настраиваемую визуализацию. Для крупных проектов или требующих ресурсного планирования рассмотрите специализированные инструменты.

Важное: если вы часто создаёте Ганты, сохраните шаблон Excel с таблицей и настроенной диаграммой — это экономит время и снижает риск ошибок.

Источник изображений: оригинальные иллюстрации интерфейса Excel и примеры диаграмм.

Поделиться: X/Twitter Facebook LinkedIn Telegram
Автор
Редакция

Похожие материалы

Как выйти из Netflix на всех устройствах
Руководство

Как выйти из Netflix на всех устройствах

Несколько экземпляров Regedit в Windows 10
Windows

Несколько экземпляров Regedit в Windows 10

Как переводить тексты песен в Spotify
Музыка

Как переводить тексты песен в Spotify

Как настроить ленту TikTok
Социальные сети

Как настроить ленту TikTok

Отключить вкладки Edge в Alt+Tab — Windows 10
Windows

Отключить вкладки Edge в Alt+Tab — Windows 10

Скрыть People You May Know в Facebook
Социальные сети

Скрыть People You May Know в Facebook
